Belagda vägar

Det belagda vägnätet delas in i olika reparationsklasser

Det belagda vägnätet är indelat i förbindelseledsspecifika reparationsklasser enligt trafikmängd, vägens placering i vägnätet och övrig information som beskriver de lokala trafikbehoven. En väg som tillhör den högre reparationsklassen bör sammanlänka viktiga landskaps- eller regioncentrum, vara en del av en betydande transportrutt för näringslivet, vara en del av en betydande resekedja eller leda till betydande hamnar eller gränsövergångsställen. Finansieringen har stor inverkan på beläggningsåtgärderna på vägarna i de olika klasserna. Enligt riktlinjerna ska ytskicket på livligt trafikerade landsvägar, det vill säga i praktiken huvudvägar, tryggas, på andra ställen gör man det som är möjligt inom ramen för finansieringen. Varje år strävar man efter att genomföra minst ett viktigt projekt för att förbättra gång- och cykelförbindelserna. Att främja gång- och cykeltrafik är en central del av NTM-centralens strategi för hållbar trafik.

Finansieringen som anvisats för beläggningar för 2023 är cirka en femtedel mindre än förra året och tillsammans med de ökade kostnaderna syns detta tydligt i antalet beläggningskilometer. Årets beläggningsmängd kommer att stanna på cirka 360 kilometer. Årets beläggningsmängd innebär att framförallt skicket på belagda vägar som hör till det lågtrafikerade vägnätet förutspås försämras.

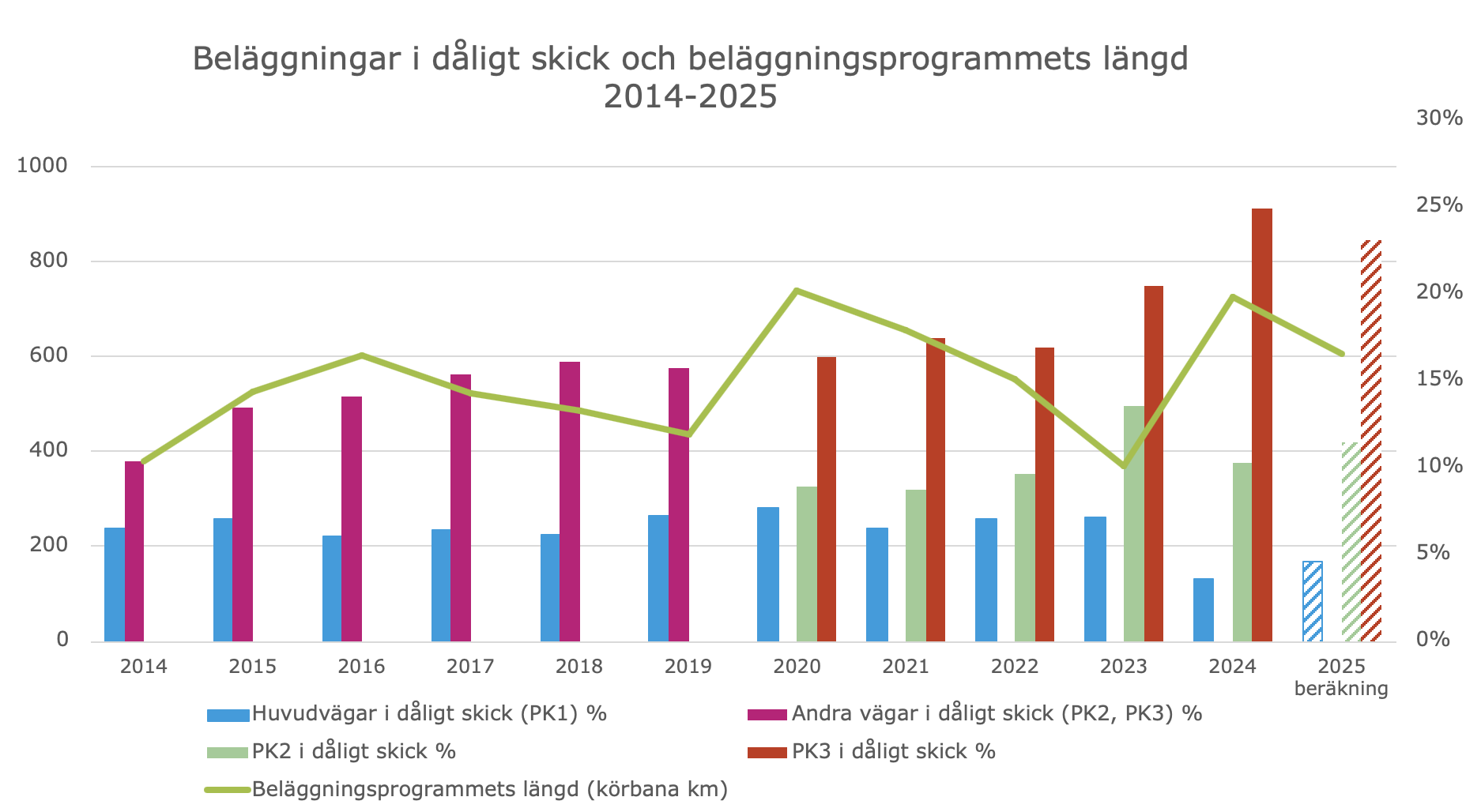

Bild: Andelen beläggningar i dåligt skick och beläggningsprogrammets längd 2014-2023 på landsvägarna inom området för NTM-centralen i Nyland.

Beläggningarnas ålder i området är i genomsnitt sex år på livligt trafikerade vägar och 14 år på andra vägar. Med årets beläggningsprogram stiger medelåldern ytterligare på andra vägar och i denna beläggningstakt borde beläggningen på en väg som är mindre livlig vara i genomsnitt 23 år.

Planering av beläggningsprogram

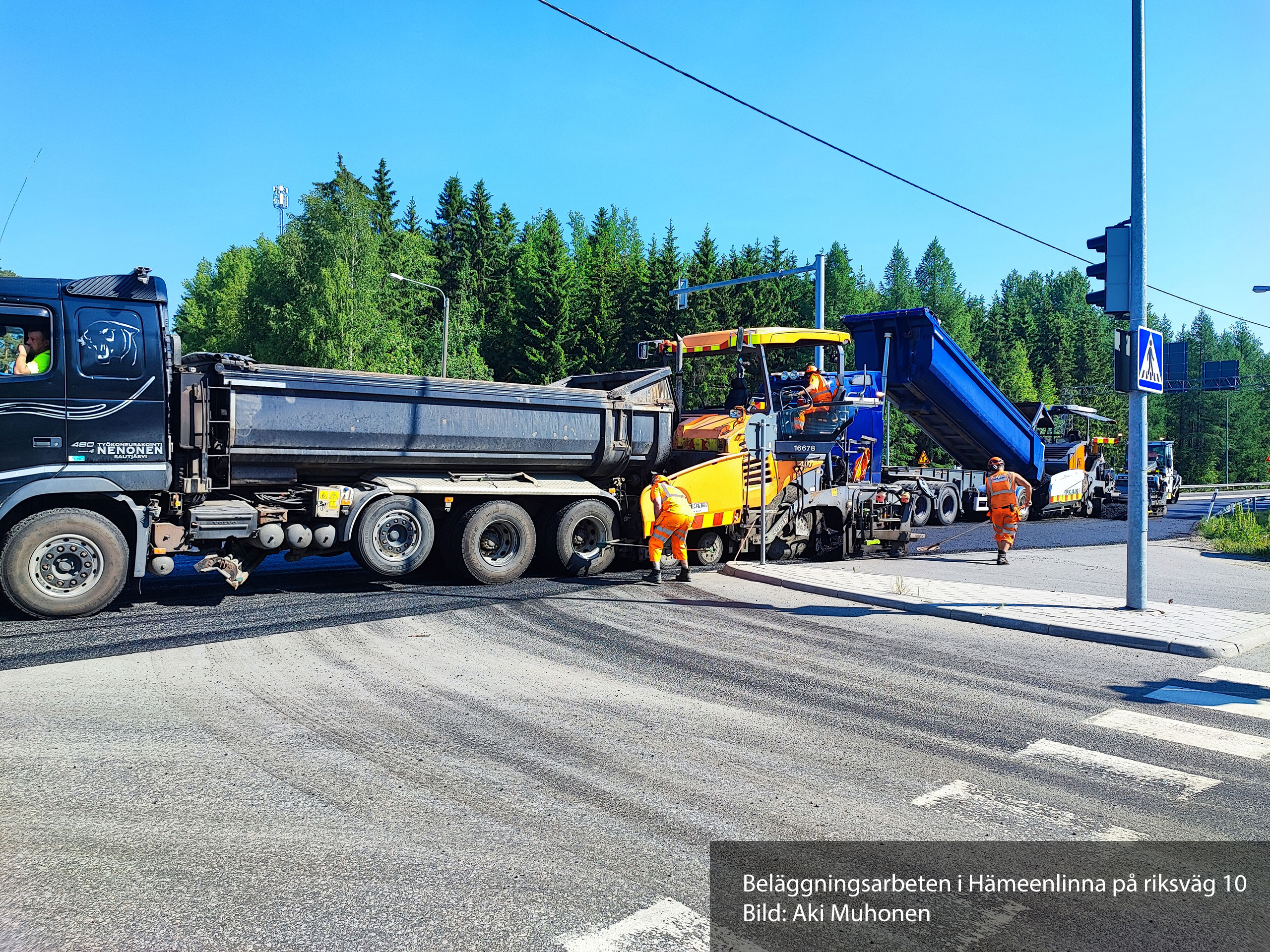

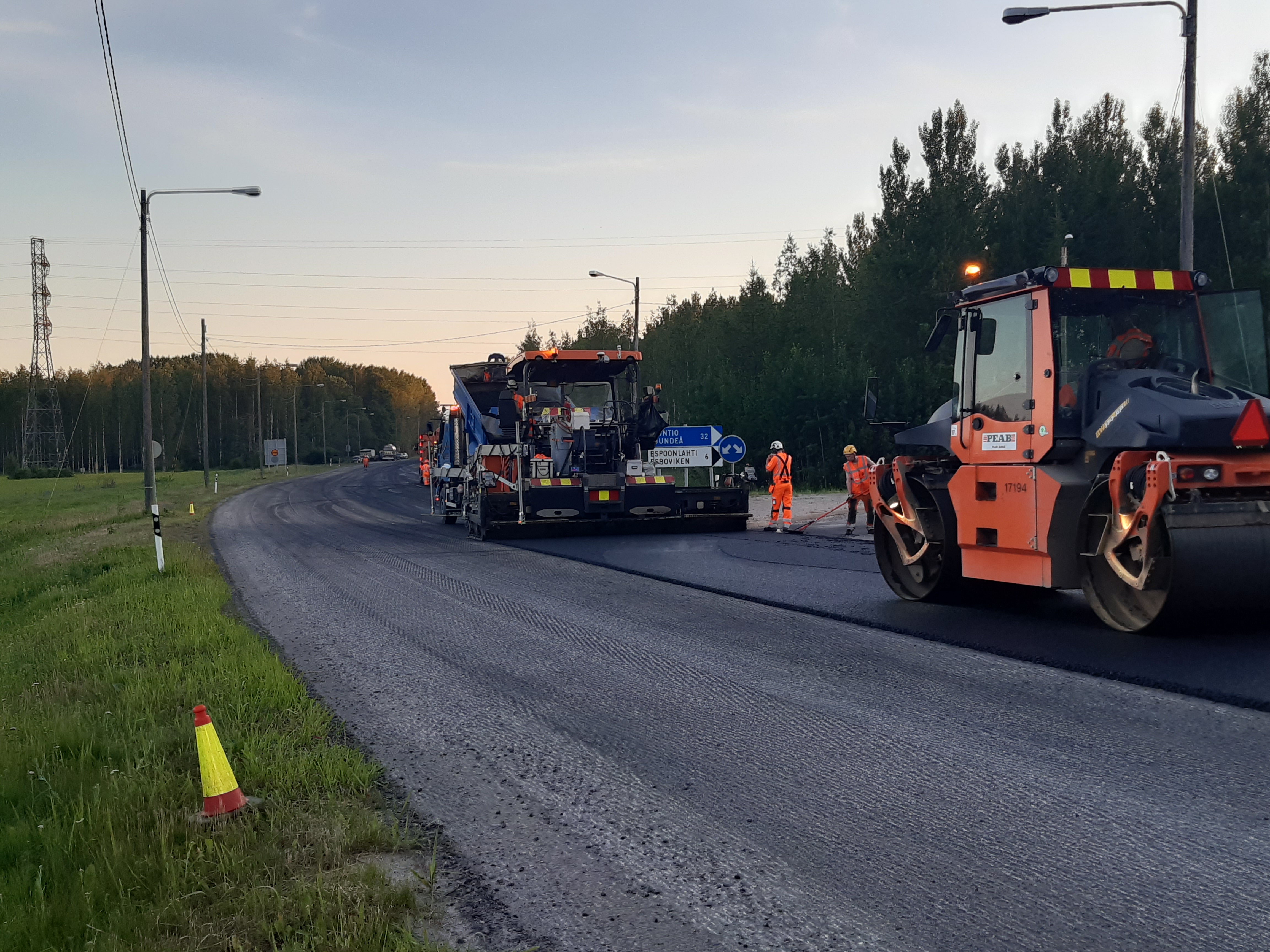

NTM-centralen planerar sommarens beläggningsarbeten under vintern. Med hjälp av mätresultat och andra data, återkoppling samt prognoser bestämmer experter vilka beläggningsprojekt som ska genomföras så att arbetena utförs så effektivt som möjligt.  Största delen av beläggningsobjekten i det livliga vägnätet bekräftas på våren i månadsskiftet maj-juni när vårens mätningar av vägarnas skick har slutförts. Skador som observeras under våren kan fortfarande läggas till i sommarens program. Beläggningsarbeten utförs sommartid, från maj till oktober. Även vägmarkeringarna förbättras under sommaren. Beläggningsskador repareras även genom att vägytan lappas och genom precisionsreparationer som är något större än lappningar, eftersom det av kostnadsskäl inte är möjligt att förnya hela beläggningen så ofta som man skulle behöva.

Största delen av beläggningsobjekten finns på livliga huvudvägar, som slits snabbt vintertid på grund av slitage från dubbdäck och stora trafikmängder. Orsaken till beläggningsskador på lågtrafikerade vägar ligger ofta i vägens konstruktion, varvid det inte räcker med att endast förnya beläggningen. Då blir kostnaderna i värsta fall många gånger högre jämfört med enbart beläggning.

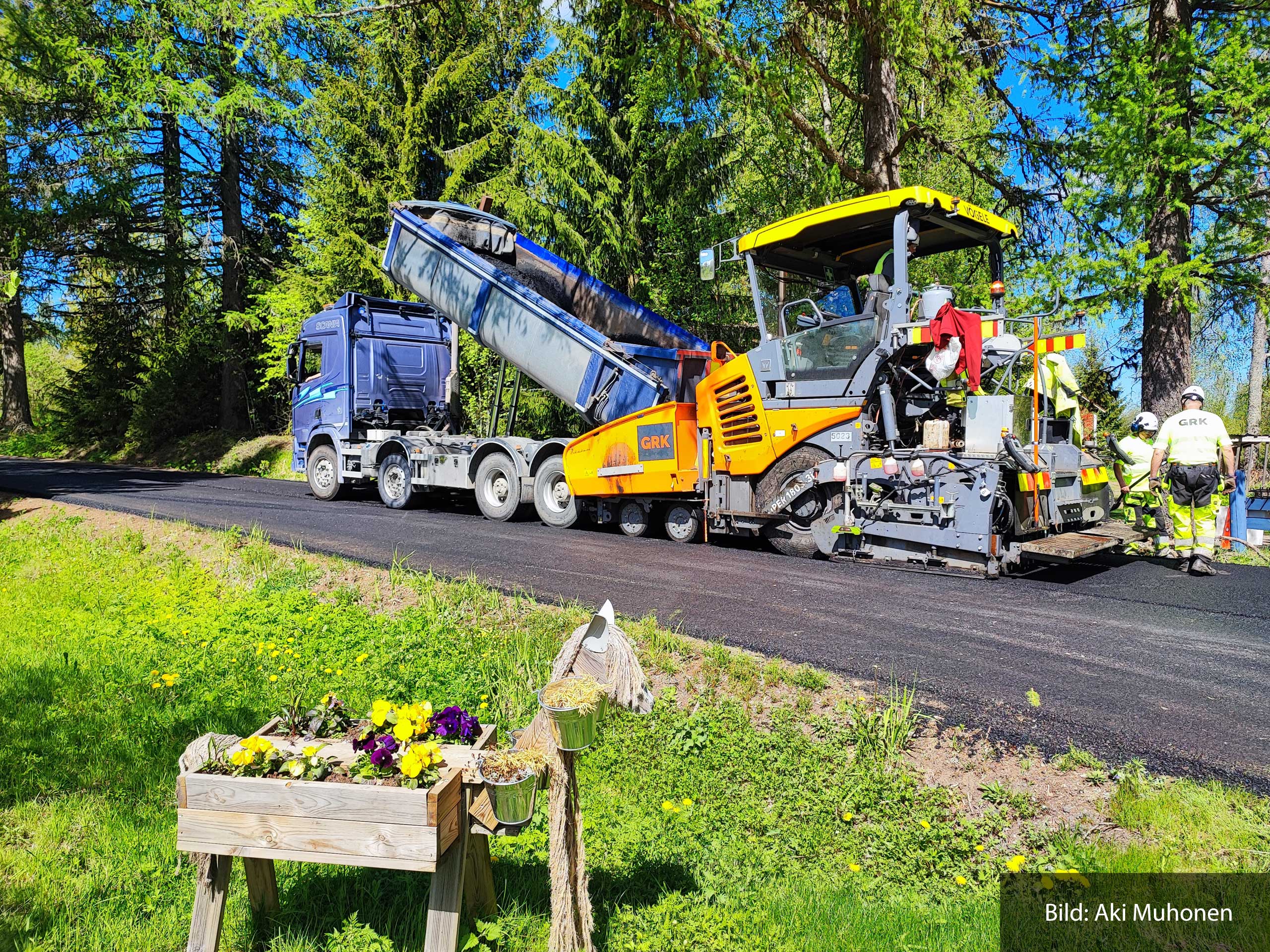

I planeringen av beläggningsprogrammen på lågtrafikerade vägar strävar man efter en längre tidsperiod. Under de senaste åren har man varit tvungen att koncentrera sig på akuta reparationer, vilket har minskat arbetets effektivitet. De objekt som ska repareras har varit utspridda och på grund av deras dåliga skick har reparationerna varit dyra. De grusvägar med bitumenbeläggning som är i allra sämst skick omvandlas vid behov till grusvägar, vilket gör det mer kostnadseffektivt att underhålla vägen så att den är i tillfredsställande skick.

Mot förebyggande underhåll av beläggningar

Under de senaste åren har man inom ramen för resurserna i allt högre grad strävat efter att satsa på förebyggande underhåll av beläggningen. Ett exempel på det är förbättringsentreprenaden som inleddes år 2020 för att förbättra underhållet av dräneringen av belagda vägar. I entreprenaden granskas dräneringens funktion och målet är att säkerställa att dräneringen i första hand fungerar på vägar som belagts under de senaste åren eller på vägar som ska beläggas under de närmaste åren. Kantvallar som förhindrar att vattnet rinner bort från vägytan, igenväxta sidodiken, täppta vägtrummor samt ständigt fuktiga vägkonstruktioner som dessa orsakar leder till förtida skador på beläggningen och till problem med vägkonstruktionens bärförmåga.

År 2018 inledde NTM-centralen i Nyland, Trafikledsverket och Roadscanners Oy i samarbete det tioåriga forsknings- och utvecklingsprojektet “Förebyggande underhåll av beläggning och programmering av reparationer” (PEHKO). Målet är att hejda ökningen av antalet vägar med dålig beläggning genom att utnyttja den nyaste mättekniken och förlänga beläggningarnas livslängd. PEHKO-projektet fokuserar huvudsakligen på Hyvinge underhållsentreprenad och omfattar sammanlagt 860 kilometer belagda vägar. På området görs årligen bland annat laserskanningsmätningar och målet är att utifrån mätningarna identifiera ställen som skadas snabbt och reparera dem i ett så tidigt skede som möjligt då kostnaderna är låga. Metoder för att öka livslängden är bland annat att öka tjockleken på beläggningarna och att dränera vägen.

Vägmarkeringarna är också en viktig del av underhållet av de belagda vägarna och underhållet och förnyandet av dem hänger i hög grad samman med förnyandet av beläggningarna. Eftersom vägmarkeringarna ökar säkerheten prutar man inte på finansieringen av dem, även om vägen annars skulle vara i dåligt skick. Området för NTM-centralen i Nyland är indelat i två fleråriga serviceavtal för att underhålla och förnya vägmärken.
